369 铺法是 1/3 递进式铺装工艺,通过切割首块地板形成 9-6-3 比例(即整板长度的 1/3、2/3、3/3),后续每排仅需切割首块地板,其余使用整板,最终形成阶梯状错缝效果。这种方法不仅节省材料(余料可循环利用),还能提升地板抗变形能力。
必备工具清单:
- 切割工具:美工刀(基础切割)、角磨机(复杂形状)、直角尺(确保直角裁切)
- 安装工具:橡胶锤(敲击锁扣)、回力钩(狭窄区域辅助)、卷尺(精准测量)
- 辅助材料:2mm 珍珠棉防潮垫、防水胶带、8mm 专用垫块(预留伸缩缝)、踢脚线及收边条




- 平整度检测:用 2 米靠尺检查地面,高低差需≤2mm,凸起处用铲刀铲除,凹陷处用自流平砂浆修补。
- 防潮处理:铺设 2mm 珍珠棉防潮垫,接缝处重叠 5cm 并用防水胶带密封,四周上翻 5cm 至踢脚线高度。若用于地暖或一楼,需在防潮垫下加铺 0.6mm 大棚膜,接缝重叠 20cm。
- 温度适应:地板拆包后需在现场静置 48 小时,适应室内温度(18-29℃)与湿度(40%-75%),避免因热胀冷缩导致变形。
定位放线
- 从房间长边一侧开始,用粉笔线弹出第一排地板的安装基准线,距离墙面预留 8-12mm 伸缩缝。
- 确定铺装方向,建议顺光铺设(垂直于窗户),增强空间纵深感。
首排切割与安装

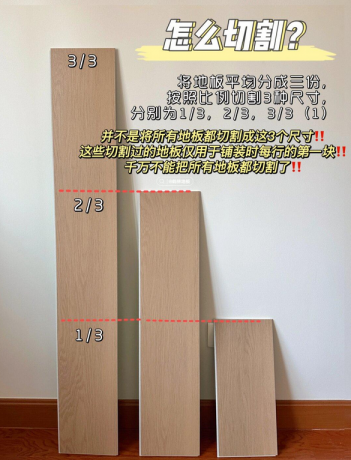

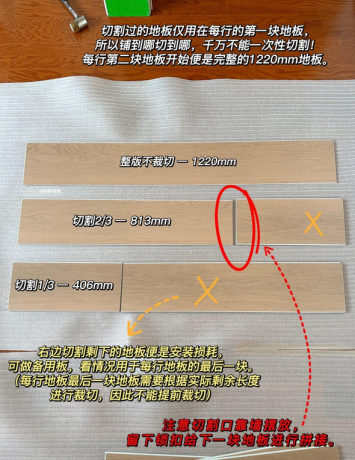

- 切割规则:首块地板按整板长度的 1/3(如板长 90cm 则切 30cm),第二排首块切 2/3(60cm),第三排恢复整板(90cm),形成 9-6-3 循环。
- 安装技巧:将切割后的地板母槽靠墙,公槽朝外,45 度斜角插入相邻地板的母槽,用橡胶锤轻敲至无缝隙。
逐排递进铺装

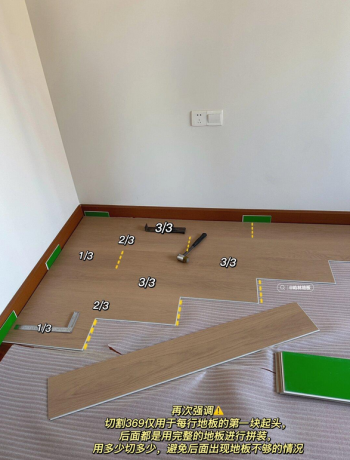

- 每排从第二块开始使用整板,短边凸榫插入前一排凹槽,长边同样采用 45 度斜推法拼接。
- 每铺设 4 排用水平尺检查平整度,发现缝隙及时调整。
边角与障碍物处理
- 门框切割:用角磨机裁切地板至合适尺寸,保留 8mm 伸缩缝,安装同色收边条遮蔽。
- 管道避让:测量管道位置,用直角尺标记切割线,美工刀划开后掰断多余部分,确保紧密贴合。
收尾与收边
- 最后一排若剩余空间不足,可切割地板或使用余料拼接,需征求用户意见。
- 安装踢脚线时,需覆盖防潮垫边缘,并用密封胶填补缝隙,确保美观牢固。
锁扣拼接技巧
- 采用 “先压后推” 原则:长边公槽完全压入母槽后,沿 45 度角向内推紧;短边使用回力钩辅助敲击,避免直接锤击导致锁扣损坏。
- 禁止使用铁锤或金属工具,以免破坏锁扣结构,建议使用专用橡胶锤或木质打板。
材料利用率优化
- 369 铺法产生的余料(如 30cm、60cm 小段)可用于后续排的首块切割,或作为测试板提前验证铺装效果。
- 预铺时将色差明显的地板放置在家具下方,提升整体美观度。
验收标准
- 用脚踩踏无空鼓、无异响,拼接缝隙≤0.5mm。
- 伸缩缝宽度均匀,踢脚线与地板贴合紧密,收边条固定牢固无翘曲。
- 地板空鼓:重新掀起地板,检查防潮垫是否平整,锁扣是否完全咬合,必要时补胶固定。
- 接缝过大:使用回力钩从侧面敲击地板边缘,迫使锁扣收紧;若仍无法解决,需更换受损地板。
- 收边不美观:门框处优先使用 L 型收边条,墙根选择 4×14mm 窄收口条,确保隐形效果。
- 施工安全:切割时佩戴护目镜,角磨机操作需稳定握持;使用电动工具前检查线路安全。
- 日常维护:避免尖锐物体刮擦,用微湿拖布清洁,定期打蜡保养;重物下方垫硅胶垫,防止局部受压变形。
- 温度控制:地暖环境下,安装前需将地面缓慢升温至 18℃,使用时地表温度不超过 30℃,避免骤冷骤热。
